Particuliers : déclaration préalable de travaux sans refus ni retard

30 août 2026
Particuliers : déclaration préalable de travaux sans refus ni retard

La déclaration préalable (DP) s'applique dès que vos travaux créent une surface comprise entre 5 m² et 20 m² (jusqu'à 40 m² en zone urbaine d'un PLU) ou modifient l'aspect extérieur d'un bâtiment. Vérifiez d'abord le règlement du PLU auprès du service urbanisme de votre mairie, puis téléchargez le formulaire Cerfa correspondant. Comptez un mois d'instruction standard : sans réponse de l'administration, votre projet est tacitement autorisé.


En bref:

  • La déclaration préalable est obligatoire pour les travaux créant entre 5 m² et 20 m² de surface ou modifiant l’aspect extérieur d’un bâtiment, sauf dans certains secteurs où les seuils sont portés à 40 m².
  • En cas de dépassement de 20 m² de surface de plancher ou si la surface totale du bâtiment dépasse 150 m², un permis de construire doit être déposé, nécessitant souvent l’intervention d’un architecte.
  • Le formulaire Cerfa 13404*13 est généralement utilisé pour une déclaration classique, accompagnée de plans, photos et notices descriptives, avec une vérification préalable du zonage PLU pour éviter des erreurs coûteuses.
  • Le délai d’instruction officiel est d’environ un mois, la non-réponse valant tacitement accord, mais il est fortement conseillé d’obtenir une attestation de non-opposition pour sécuriser le démarrage des travaux.
  • La réalisation d’un affichage réglementaire sur le terrain durant le chantier permet de lancer le délai de recours des voisins, qui est de deux mois, pour toute contestation.

Table des matières

Quels travaux relèvent d'une déclaration préalable de travaux ?

La règle de base tient en une phrase : dès qu'un chantier change la façade, la toiture ou l'emprise au sol d'une construction sans atteindre l'ampleur d'un permis de construire, la déclaration préalable travaux s'impose. Concrètement, cela couvre un éventail de situations bien plus large que ce que la plupart des propriétaires imaginent.

Voici les cas les plus fréquents rencontrés par les particuliers :

  • Extensions et vérandas : toute création de surface de plancher ou d'emprise au sol comprise entre 5 m² et 20 m², seuil porté à 40 m² en zone U d'un PLU.
  • Ravalement de façade, surtout en secteur protégé ou couvert par un plan de sauvegarde.
  • Percement d'une nouvelle ouverture (fenêtre, porte) ou pose de velux, même sans changement de surface.
  • Changement de matériau de toiture ou de bardage, dès qu'il modifie l'aspect extérieur.
  • Piscines non couvertes dont le bassin dépasse 10 m² mais reste inférieur à 100 m².
  • Clôtures, quand la commune l'a rendu obligatoire par arrêté local, ce qui est fréquent en secteur protégé.
  • Abris de jardin et carports dépassant 5 m² d'emprise au sol.

Un point surprend souvent les propriétaires en copropriété ou en secteur classé : des travaux purement intérieurs peuvent, eux aussi, nécessiter une DP. C'est le cas lorsque le bâtiment est protégé au titre d'un plan de sauvegarde et de mise en valeur (PSMV), où certains éléments intérieurs remarquables (escaliers, moulures, cheminées) sont soumis au même régime déclaratif que les façades. Avant d'attaquer un chantier de rénovation intérieure dans un immeuble ancien du centre de Paris, mieux vaut donc vérifier ce point auprès du service urbanisme plutôt que de le découvrir en cours de travaux.

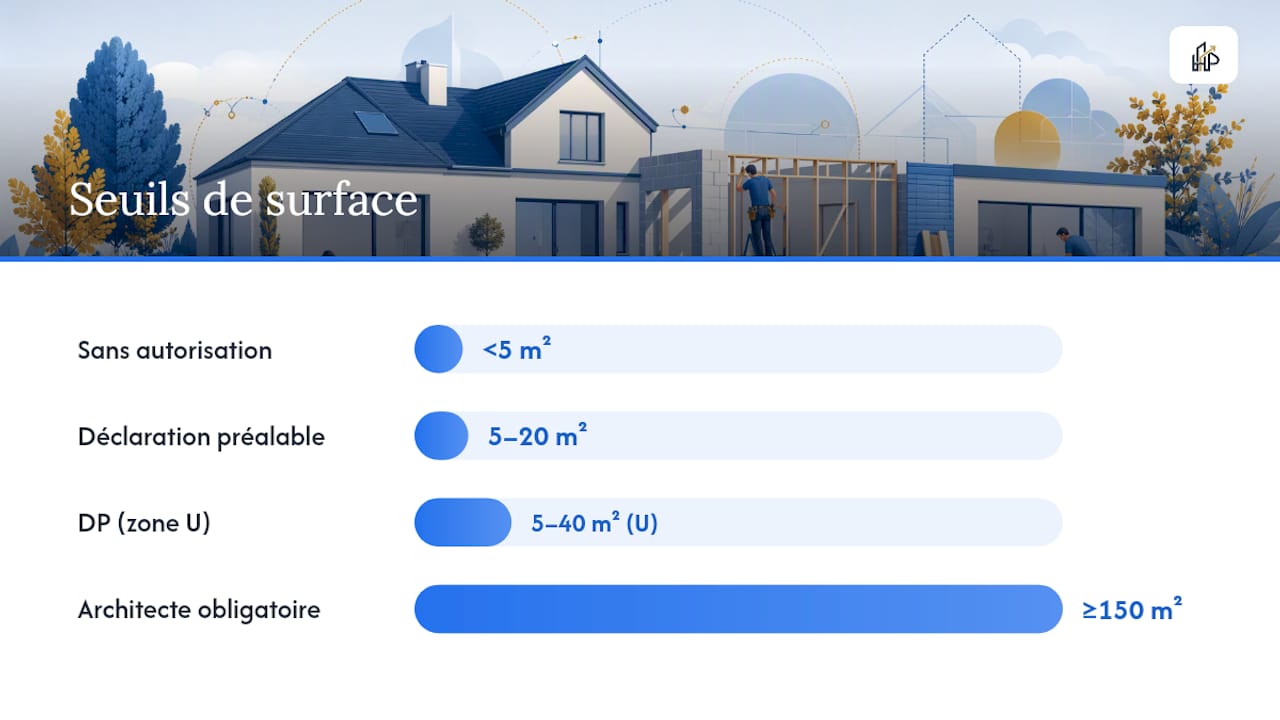

Seuils pratiques : où s'arrête la DP, où commence le permis de construire

Trois seuils structurent tout le système, et ils tiennent en quelques lignes une fois débarrassés du jargon administratif.

  • Moins de 5 m² d'emprise au sol ou de surface de plancher : aucune autorisation d'urbanisme n'est requise, sauf modification de l'aspect extérieur (dans ce cas, la DP redevient obligatoire).
  • Entre 5 m² et 20 m² (ou 5 à 40 m² en zone U d'un PLU) : la déclaration préalable suffit.
  • Au-delà de ces seuils : le permis de construire (PC) devient obligatoire, avec un dossier plus lourd et souvent un architecte à mandater.

En chiffres : la bascule vers le permis de construire dépend directement de la surface de plancher totale du bâtiment après travaux. Dès que cette surface de plancher dépasse 150 m², le recours à un architecte devient obligatoire, même si l'extension elle-même reste modeste.

Cette histoire de seuil en zone U mérite un mot d'explication, parce qu'elle piège beaucoup de monde. Le PLU (plan local d'urbanisme) définit des zones, et la zone U, urbanisée, bénéficie d'un régime plus souple : le seuil de bascule vers le permis grimpe à 40 m² au lieu de 20. Un même projet de 30 m² pourra donc relever de la simple DP dans une commune et exiger un permis de construire dans la commune voisine, selon le zonage local. Une synthèse comparative des seuils confirme que cette variation communale est la principale source de confusion chez les particuliers.

Se tromper de régime coûte cher en temps. Une déclaration préalable déposée alors qu'un permis de construire était nécessaire aboutit presque systématiquement à une opposition ou à une demande de requalification du dossier, ce qui remet le compteur des délais à zéro. À l'inverse, monter un dossier de permis de construire complet pour un simple abri de 15 m² mobilise un temps et parfois un budget d'architecte totalement disproportionnés. Le seul moyen fiable d'éviter cette erreur reste de croiser la surface de votre projet avec le zonage exact indiqué dans le PLU de votre commune, avant même de commencer à remplir un formulaire.

Comparaison entre la déclaration préalable et la demande de permis de construire

Quel Cerfa remplir et quelles pièces joindre au dossier ?

Le choix du formulaire dépend de la nature de votre projet, et se tromper de référence retarde systématiquement l'instruction.

  1. Identifiez le bon Cerfa. Pour une déclaration préalable classique (maison individuelle, annexe, clôture), c'est le formulaire Cerfa 1340413 qu'il faut utiliser ; pour certains cas de lotissement ou de division parcellaire, c'est le Cerfa 1670203 qui s'applique. La notice jointe au formulaire liste précisément les pièces exigées selon votre situation.
  2. Réunissez le plan de situation du terrain, qui permet au service urbanisme de localiser précisément la parcelle sur le territoire communal.
  3. Préparez le plan de masse des constructions, avec les côtes et l'implantation exacte du projet par rapport aux limites de propriété.
  4. Ajoutez un plan en coupe du terrain et de la construction, montrant l'implantation par rapport au profil du sol avant et après travaux.
  5. Rédigez une notice descriptive du projet, qui explique les matériaux, les couleurs et l'insertion du projet dans son environnement.
  6. Joignez une représentation de l'aspect extérieur (façades et toitures) une fois les travaux réalisés.
  7. Fournissez des photos de l'environnement proche et lointain, montrant le terrain dans son contexte actuel.

Conseil de pro : La cause la plus fréquente de demande de pièces complémentaires, ce n'est pas un document manquant, c'est un document imprécis. Un plan en coupe approximatif ou une représentation de façade sans échelle claire déclenchent presque automatiquement une relance du service instructeur, ce qui rallonge le délai de plusieurs semaines. Investir dans des plans nets et cotés dès le départ vous fait gagner bien plus de temps que vous ne le pensez.

Où et comment déposer votre dossier de déclaration préalable ?

Trois modalités coexistent selon la commune, et il vaut mieux vérifier laquelle s'applique chez vous avant de finaliser votre dossier plutôt qu'après.

  • Le téléservice communal, quand la mairie propose la saisine par voie électronique : vous déposez le dossier numérisé directement en ligne, avec accusé de réception automatique.
  • Le dépôt papier en mairie, en plusieurs exemplaires selon les exigences locales, contre récépissé immédiat ou différé.
  • L'envoi par lettre recommandée avec accusé de réception, solution classique pour les communes sans téléservice actif.
  • Le dépôt spécifique à Paris, où les dossiers passent par le Bureau Accueil et Service à l'Usager (BASU), avec parfois un rendez-vous d'aide au dépôt numérique pour les particuliers peu familiers de la procédure.

Une fois le dossier reçu, la mairie délivre un récépissé qui mentionne un numéro d'enregistrement et, souvent, la date de dépôt effectif du dossier complet. Ce document a une valeur pratique immédiate : c'est lui qui fixe le point de départ du délai d'instruction, et c'est lui que vous devrez présenter en cas de contrôle si les travaux démarrent avant la fin du délai légal.

Conseil de pro : Avant même de rassembler vos plans, appelez le service urbanisme de votre commune pour connaître la modalité de dépôt en vigueur. Certaines mairies exigent encore trois exemplaires papier malgré l'existence d'un téléservice national, et découvrir cette exigence après avoir tout préparé en numérique vous fait perdre une semaine entière.

Combien de temps dure l'instruction et quelle est la validité de la DP ?

Le délai d'instruction standard d'une déclaration préalable est généralement d'environ un mois à compter de la date où la mairie reçoit un dossier complet. Ce délai peut être plus long dans certains cas, notamment pour les immeubles situés aux abords d'un monument historique, en secteur nécessitant la consultation de l'architecte des Bâtiments de France (ABF), ou sur des terrains concernés par des servitudes particulières.

Le mécanisme clé à retenir : le silence de l'administration à l'issue du délai vaut décision de non-opposition. Autrement dit, l'absence de réponse équivaut à une autorisation tacite, vous permettant de démarrer les travaux sans attendre un courrier officiel.

Cette absence de réponse écrite met mal à l'aise beaucoup de particuliers, et c'est compréhensible : commencer un chantier sans document en main donne l'impression de prendre un risque. La bonne pratique consiste à demander en mairie une attestation de non-opposition, document que le service urbanisme délivre sur simple demande et qui sécurise formellement le démarrage des travaux, notamment si vous devez le présenter à un artisan, une banque ou un assureur.

Une fois l'autorisation acquise, tacitement ou par courrier explicite, elle reste valable trois ans. Passé ce délai sans que les travaux aient commencé, la déclaration devient caduque et il faut redéposer un dossier. Des prorogations d'un an sont possibles, sous conditions, à demander avant l'expiration du délai initial, ce qui évite de repartir de zéro si le chantier a simplement pris du retard.

Affichage, recours des voisins et démarrage sécurisé du chantier

Une fois votre déclaration préalable acceptée, tacitement ou explicitement, une obligation reste souvent négligée : l'affichage du panneau réglementaire sur le terrain, visible depuis la voie publique, pendant toute la durée du chantier et au minimum deux mois.

Ce panneau doit mentionner un socle d'informations précises :

  • Le nom du bénéficiaire de l'autorisation et la date de la décision.
  • Le numéro du dossier et la nature exacte des travaux autorisés.
  • La superficie du terrain et l'adresse de la mairie où le dossier peut être consulté.

Cet affichage déclenche le délai de recours des tiers, fixé à deux mois à compter du premier jour où le panneau est visible de manière continue et lisible. Un voisin qui s'estime lésé (perte de vue, non-respect d'une distance minimale, atteinte au caractère du quartier) peut contester la décision durant cette fenêtre. Passé ce délai sans recours, la décision devient purgée de tout risque contentieux.

Conseil de pro : Prenez une photo datée du panneau d'affichage dès son installation, puis renouvelez la photo chaque mois. En cas de litige sur la date de départ du délai de recours, cette preuve simple vaut souvent plus qu'un long argumentaire juridique.

Panneau d'affichage de chantier avec panneau daté

Pour sécuriser totalement le démarrage du chantier, trois réflexes suffisent : conserver précieusement le récépissé de dépôt, demander l'attestation de non-opposition en mairie, et vérifier qu'aucun recours n'a été déposé avant de signer le premier bon de commande avec un artisan.

ABF, PSMV et règles communales : ce qui change selon votre secteur

Les règles générales que nous venons de détailler se compliquent sensiblement dès que votre bien se trouve dans un secteur à statut particulier, et Paris illustre bien cette complexité additionnelle.

Lorsque le terrain se situe aux abords d'un monument historique ou dans un site patrimonial remarquable, le dossier passe par la consultation de l'architecte des Bâtiments de France. Cette étape allonge quasi automatiquement le délai d'instruction, qui passe d'un à deux mois, et exige souvent des pièces graphiques plus détaillées : rendus en couleur, échantillons de matériaux, insertion paysagère précise. Une analyse de la procédure parisienne confirme que cette consultation locale est la principale cause d'allongement des délais dans la capitale.

Le PLU joue lui aussi un rôle déterminant, bien au-delà du simple seuil de 40 m² évoqué plus haut. Certaines communes imposent, via leur règlement local, des prescriptions supplémentaires sur les couleurs de façade, les types de clôture autorisés ou la pente minimale des toitures, autant de règles qui s'ajoutent aux exigences nationales de la déclaration préalable travaux.

À Paris spécifiquement, la procédure suit un circuit propre : dépôt via le BASU, consultations locales fréquentes selon l'arrondissement, et possibilité de solliciter un rendez-vous d'accompagnement au dépôt numérique pour les particuliers moins à l'aise avec les démarches en ligne. Cette organisation reflète la densité patrimoniale de la ville, où une part significative du bâti se trouve dans un périmètre protégé.

Checklist et accompagnement : votre feuille de route avant de déposer

Avant de vous lancer, une méthode en cinq étapes limite fortement le risque de demande complémentaire, qui reste la première cause de retard sur ce type de dossier.

  1. Vérifiez le zonage PLU de votre parcelle pour connaître le seuil exact applicable (20 ou 40 m²) et les prescriptions locales éventuelles.
  2. Demandez un certificat d'urbanisme auprès de votre mairie : ce document informatif gratuit confirme les règles applicables au terrain et signale les contraintes que vous n'auriez pas anticipées.
  3. Choisissez la référence Cerfa adaptée à votre projet et lisez intégralement la notice avant de remplir le formulaire.
  4. Constituez un dossier graphique soigné : plans cotés, photos nettes, notice descriptive claire, en anticipant une éventuelle consultation ABF si votre secteur le justifie.
  5. Vérifiez la modalité de dépôt propre à votre commune avant de vous présenter en mairie ou de tenter un dépôt en ligne.

Pour un projet isolé, simple, sur une maison individuelle sans contrainte patrimoniale, cette checklist suffit largement à un particulier motivé. La situation change dès que plusieurs facteurs de complexité s'additionnent : copropriété avec accord de l'assemblée générale à obtenir, secteur protégé nécessitant une consultation ABF, ou projet combinant extension et modification de façade sur un bâtiment ancien.

Dans ces cas, faire appel à un accompagnement dédié change concrètement la donne. Hephir coordonne la sélection d'entreprises de rénovation vérifiées à Paris et en Île-de-France, avec des devis comparables poste par poste et un suivi de projet qui inclut la bonne articulation entre les démarches administratives et le calendrier réel du chantier. Pour un dossier en copropriété, où le calendrier de l'assemblée générale doit s'imbriquer avec les délais d'instruction municipaux, ce type de coordination évite bien des allers-retours.

Perspective : faire soi-même ou déléguer sa déclaration préalable ?

Remplir seul une déclaration préalable travaux a du sens pour un projet ponctuel et simple : un abri de jardin, une véranda de 15 m² sur un terrain sans contrainte patrimoniale. Le formulaire Cerfa, la notice et un peu de rigueur suffisent.

La logique change dès que le projet touche à une copropriété, à un secteur protégé, ou combine plusieurs corps de métier avec un calendrier serré. Le vrai coût d'un dossier mal préparé n'est pas administratif, il est humain : des semaines perdues, un chantier qui attend, des artisans dont le planning se décale. C'est précisément là qu'un accompagnement coordonné, capable de vérifier les entreprises, d'articuler les devis et de suivre le calendrier réglementaire en parallèle du chantier, change la donne pour un particulier qui n'a ni le temps ni l'expertise de tout gérer seul.

— EPHIR

Où consulter les textes officiels et télécharger vos formulaires

Pour aller plus loin sans perdre de temps, quelques ressources officielles couvrent l'essentiel des besoins pratiques.

  • La fiche Déclaration préalable (DP) de Service-public.fr détaille les seuils, les délais et les modalités de dépôt commune par commune.
  • La page dédiée de la Ville de Paris précise le circuit BASU et les consultations locales propres à la capitale.
  • Le site cartes.gouv.fr permet de consulter le zonage PLU applicable à votre parcelle avant de préparer votre dossier.
  • Le site impots.gouv.fr renseigne sur les taxes d'urbanisme éventuellement dues après l'obtention d'une autorisation.
