Une situation de travaux est le document périodique qui traduit, en valeur monétaire, l'état d'avancement des travaux réel d'un chantier et sert de base à la facture d'avancement. C'est à la fois une pièce contractuelle, un outil de pilotage financier et, en cas de litige, une preuve de l'avancement reconnu à une date précise.
Avant d'aller plus loin, trois actions à mener sans attendre :
- Vérifiez votre contrat et vos prix unitaires : toute situation repose sur les PU du marché initial ; un avenant non intégré fausse immédiatement le calcul.
- Relevez les quantités réalisées sur le terrain avec photos datées et bons de livraison à l'appui, poste par poste.
- Préparez l'envoi à la validation : identifiez qui doit viser (maître d'œuvre, maître d'ouvrage) et quel délai contractuel s'applique avant émission de la facture.
Points clés
Une situation de travaux bien préparée, validée et intégrée à un flux de facturation structuré est le levier le plus direct pour sécuriser les paiements intermédiaires et préserver la trésorerie d'une entreprise du BTP.
| Point | Détails |
|---|---|
| Définition et périodicité | Document financier périodique (périodiquement, souvent chaque mois) valorisant les quantités réalisées aux prix unitaires du marché. |
| Formule de calcul | Montant à facturer = Σ (PU × Qr) cumulé, moins le cumul déjà facturé lors des situations précédentes. |
| Mentions obligatoires | SIRET, référence marché, période, détail poste par poste, TVA, retenue de garantie et conditions de paiement. |
| Financement disponible | L'affacturage sur situations visées permet d'obtenir une avance immédiate et de réduire le délai de trésorerie. |
| Hephir en Île-de-France | Hephir vérifie les situations poste par poste et coordonne les échanges entre entreprises et maîtres d'ouvrage pour limiter les litiges. |
Table des matières
- Qu'est-ce qu'une situation de travaux et quel est son rôle financier ?
- Situation de travaux, acompte ou facture finale : quelles différences concrètes ?
- Comment calculer le montant d'une situation de travaux ?
- Quelles mentions obligatoires doit comporter votre facture de situation ?
- Qui valide la situation de travaux et comment sécuriser la créance ?
- Comment comptabiliser une facture de situation et préserver votre trésorerie ?
- Quelles solutions pour financer vos situations de travaux ?
- Quelles erreurs éviter pour sécuriser vos situations de travaux ?
- Exemple chiffré et modèle de facture de situation (France)
- Le point de vue de Hephir sur la gestion des situations de travaux
- Hephir coordonne et vérifie vos situations de travaux en Île-de-France
- Sources
Qu'est-ce qu'une situation de travaux et quel est son rôle financier ?
La situation de travaux est un document financier périodique, périodiquement, souvent chaque mois qui mesure et valorise l'avancement réel d'un chantier. Elle distingue deux dimensions : la situation technique (quantités physiques réalisées, poste par poste) et la situation financière (valorisation de ces quantités aux prix unitaires du marché, déduction faite des montants déjà facturés).
Son rôle dépasse la simple facturation. Elle assure la transparence entre l'entrepreneur, le maître d'œuvre et le maître d'ouvrage, trace chaque paiement intermédiaire et constitue le fil conducteur du suivi de chantier. Sur les chantiers longs ou multi-lots, c'est souvent le seul document qui permet à toutes les parties de partager une vision commune du progrès des travaux.
La périodicité est fixée par le contrat, mais la pratique mensuelle domine dans le BTP français. Certains marchés publics imposent un calendrier précis ; en marché privé, la fréquence peut être bimensuelle sur les chantiers à fort volume. L'essentiel : émettre régulièrement plutôt qu'attendre la fin du chantier, car chaque retard d'émission se traduit directement par un retard de paiement et une dégradation du besoin en fonds de roulement.
La situation de travaux est perçue par les professionnels comme le pivot de la relation de confiance entre prestataire et maître d'ouvrage : transparence et traçabilité accélèrent les paiements.
Situation de travaux, acompte ou facture finale : quelles différences concrètes ?
Trois documents coexistent dans la facturation BTP, et les confondre génère des erreurs comptables et des litiges :
- La facture d'acompte est émise avant ou en début de chantier, souvent à la signature du contrat. Elle ne reflète aucun avancement réel ; c'est une avance sur le montant total. Elle ne nécessite pas de relevé de quantités.
- La facture de situation (ou facture d'avancement) est émise périodiquement en cours de chantier. Elle reprend le cumul des travaux exécutés, déduit le cumul déjà facturé et fait apparaître le montant net à régler pour la période. C'est le document central du suivi de chantier.
- La facture de clôture (ou facture finale) solde le marché après réception des travaux et levée des réserves. Elle intègre le décompte général définitif, les éventuels avenants et la libération de la retenue de garantie.
Sur le plan comptable, la facture d'acompte génère une dette fournisseur ou une créance client sans contrepartie de produit constaté. La facture de situation, elle, constate un produit à hauteur des travaux réalisés. Pour le maître d'ouvrage, chaque situation valide une tranche de dépense et déclenche un appel de fonds correspondant.
Comment calculer le montant d'une situation de travaux ?
La formule est simple ; c'est son application rigoureuse qui fait la différence.
- Listez tous les postes du marché avec leurs quantités contractuelles (Q) et leurs prix unitaires (PU) issus du bordereau de prix.
- Relevez les quantités réellement exécutées (Qr) pour chaque poste à la date d'arrêté de la situation. Appuyez-vous sur des métrés contradictoires ou des relevés terrain datés.
- Calculez le montant cumulé : pour chaque poste, appliquez la formule Σ (PU × Qr). Additionnez l'ensemble des postes pour obtenir le cumul global.
- Déduisez les montants déjà facturés lors des situations précédentes : montant à facturer = montant cumulé − cumul déjà facturé.
- Appliquez la retenue de garantie si elle est prévue au contrat (un pourcentage du montant HT en marché public, souvent applicable en retenue de garantie).
- Calculez la TVA au taux applicable (10 % pour les travaux de rénovation sur logements de plus de deux ans, 20 % en neuf ou tertiaire) et obtenez le montant TTC.
Exemple chiffré : un chantier de maçonnerie comporte deux postes. Poste A : pose de parpaings, PU = 45 €/m², Q contractuelle = 200 m², Qr à fin mars = 120 m². Poste B : chape béton, PU = 22 €/m², Q contractuelle = 150 m², Qr = 80 m². Montant cumulé = (45 × 120) + (22 × 80) = 5 400 + 1 760 = 7 160 € HT.
Conseil de pro : vérifiez systématiquement que les unités de mesure de votre relevé terrain (m², m³, ml) correspondent exactement à celles du bordereau contractuel. Un écart d'unité entre devis et situation est l'une des causes les plus fréquentes de contestation.
Quelles mentions obligatoires doit comporter votre facture de situation ?
Une facture de situation incomplète expose l'entreprise à des sanctions fiscales et retarde le paiement. Les mentions obligatoires à faire figurer sont les suivantes :
- Identité complète : raison sociale, adresse, SIRET, numéro de TVA intracommunautaire.
- Référence du marché : numéro de contrat, intitulé du chantier, adresse des travaux.
- Numéro de situation et période couverte (ex. : « Situation n° 3 — mars 2026 »).
- Date d'émission et date d'arrêté de la situation.
- Détail poste par poste : quantités cumulées, quantités de la période, PU, montant HT par poste.
- Cumul facturé antérieurement et montant net de la période.
- Retenue de garantie (montant retenu et cumul) si applicable.
- Taux de TVA applicable et montant TTC.
- Conditions de paiement : délai, mode, pénalités de retard (taux légal BTP).
- Mentions marchés publics si applicable : référence CCAP, numéro d'engagement, coordonnées du comptable public.
Sur la facturation électronique : à partir de 2026, la dématérialisation devient obligatoire pour l'ensemble des transactions entre assujettis à la TVA. Les entreprises du BTP doivent anticiper l'intégration de leurs situations dans un flux électronique structuré via une plateforme de dématérialisation partenaire (PDP) ou via Chorus Pro pour les marchés publics. Format structuré, codification des lots et traçabilité des pièces jointes sont les trois points d'attention prioritaires pour cette transition.
Qui valide la situation de travaux et comment sécuriser la créance ?
La validation suit un circuit précis, dont le non-respect fragilise la créance en cas de litige.
- Préparation : l'entrepreneur constitue le dossier de situation (relevés de quantités, photos datées, bons de livraison, éventuels PV de réception partielle) et le transmet au maître d'œuvre.
- Vérification par le maître d'œuvre : il contrôle les quantités, les prix et la conformité au marché. Le délai de vérification est généralement fixé par le contrat (souvent 15 à 30 jours).
- Visa ou accord écrit : le maître d'œuvre appose son visa ou émet un certificat de paiement travaux. Sans ce document, la facture peut être contestée.
- Transmission au maître d'ouvrage : le certificat de paiement déclenche le règlement dans le délai contractuel ou légal (45 jours en marché public, délai négocié en marché privé).
- Conservation des preuves : archivez chaque échange (courriel, accusé de réception, visa signé). Un accord par voie électronique a valeur probante à condition d'être daté et d'identifier clairement les parties.
En cas de contestation partielle, le maître d'œuvre peut viser la situation avec réserves sur certains postes. L'entrepreneur peut alors émettre la facture sur les postes acceptés et ouvrir une procédure contradictoire sur les postes contestés. Ne bloquez jamais l'ensemble de la facturation pour un différend sur un poste mineur.
Comment comptabiliser une facture de situation et préserver votre trésorerie ?
La facture de situation génère une créance client dès son émission, indépendamment de l'encaissement. Voici le traitement simplifié :
- À l'émission : débit du compte 411 (Clients) pour le montant TTC, crédit du compte 706 (Prestations de services) pour le montant HT, crédit du compte 44571 (TVA collectée).
- À l'encaissement : débit du compte 512 (Banque), crédit du compte 411 (Clients).
- Retenue de garantie : le montant retenu est comptabilisé en compte 416 (Clients douteux ou litigieux) ou en compte de tiers spécifique jusqu'à la levée des réserves et la libération de la retenue.
L'impact sur la trésorerie est direct : plus la situation est émise tôt dans le mois, plus le délai de paiement court tôt. Sur un chantier de six mois, décaler chaque situation d'une semaine représente potentiellement six semaines de trésorerie perdues. Négociez contractuellement la date d'arrêté et le délai de visa pour réduire ce risque.
Conseil de pro : intégrez une clause de révision de prix dans vos contrats longs. Sur un chantier de 12 mois, une hausse des matériaux non couverte par un avenant se répercute directement sur vos marges à chaque situation.

La retenue de garantie en marché public immobilise du capital pendant toute la durée du chantier et jusqu'à la levée des réserves. Anticipez ce décalage dans votre plan de trésorerie et envisagez une caution bancaire en remplacement, option souvent moins coûteuse que l'immobilisation de liquidités.

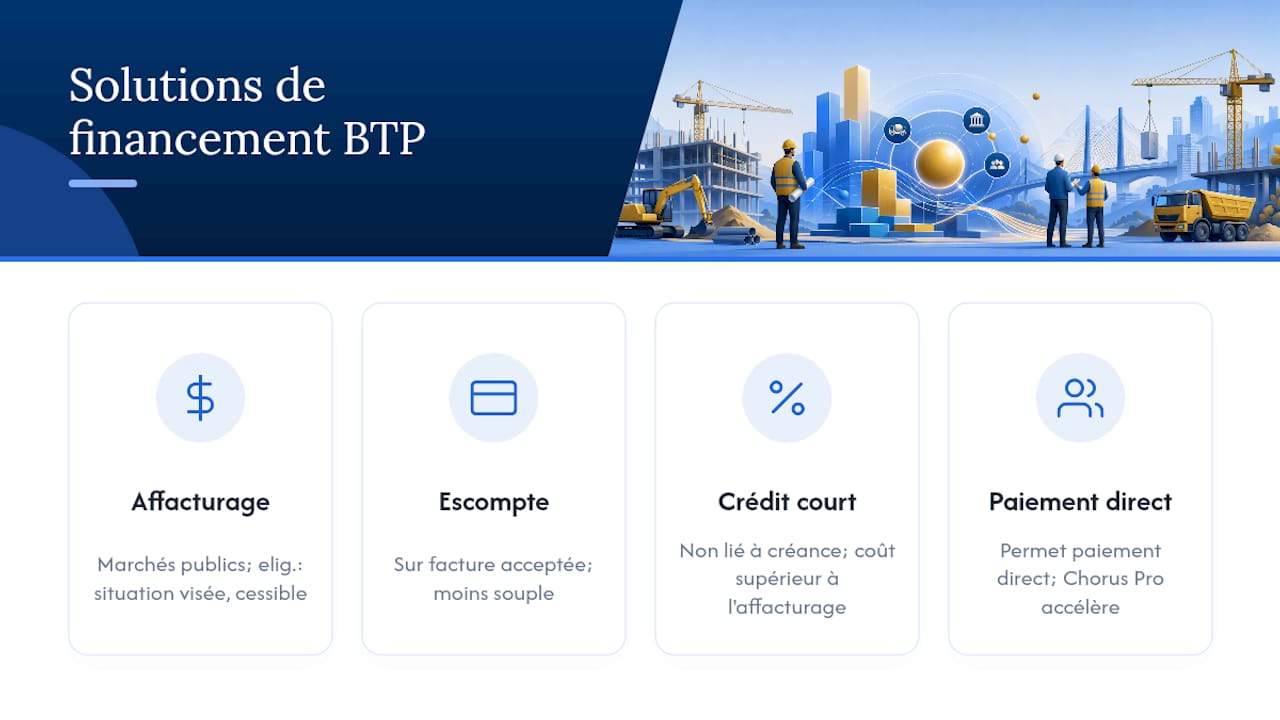

Quelles solutions pour financer vos situations de travaux ?
Le délai entre l'émission d'une situation et son encaissement peut atteindre 60 à 90 jours sur certains marchés. Plusieurs solutions permettent de combler cet écart.

L'affacturage sur situations de travaux est la solution la plus répandue dans le BTP. L'affacturage sur situations est particulièrement adapté aux marchés publics, où les délais de paiement sont encadrés mais réels. Conditions d'éligibilité habituelles : situation visée par le maître d'œuvre, marché identifié et cessible. Attention aux clauses de recours : certains contrats prévoient que la société d'affacturage peut se retourner contre vous si le débiteur conteste la créance.
L'escompte bancaire fonctionne sur le même principe mais via votre banque habituelle, sur présentation de la facture acceptée. Moins souple que l'affacturage, mais souvent moins coûteux pour les entreprises bien notées.
L'avance bancaire ou ligne de crédit court terme ne dépend pas d'une créance spécifique : elle couvre le décalage global de trésorerie. Utile quand les situations ne sont pas encore visées, mais le coût est supérieur à l'affacturage sur créance certaine.
Le paiement direct du sous-traitant (en marché public) permet au sous-traitant de premier rang d'être payé directement par le maître d'ouvrage public, sans passer par l'entrepreneur principal. Les situations et factures peuvent être transmises via Chorus Pro pour les entités publiques, ce qui accélère le circuit de validation.
Le critère de choix principal reste le coût financier rapporté au délai gagné. Sur un marché public de 500 000 € avec 60 jours de délai moyen, l'affacturage représente un coût financier proportionnel au montant et à la durée du délai de paiement, à comparer au coût d'un découvert bancaire ou d'une opportunité manquée faute de trésorerie.
Quelles erreurs éviter pour sécuriser vos situations de travaux ?
Les retards de paiement et les litiges ont presque toujours la même origine : une situation mal préparée ou mal validée. Les erreurs les plus fréquentes :
- Facturer sur la base du planning théorique plutôt que des quantités réellement exécutées. Le maître d'œuvre le détecte immédiatement et bloque le paiement.
- Ignorer les situations précédentes : ne pas déduire le cumul déjà facturé conduit à une double facturation, source de litige immédiat.
- Mismatch d'unités de mesure entre le bordereau contractuel et le relevé terrain (m² vs m³, ml vs unité). Vérifiez la correspondance poste par poste avant chaque émission.
- Émettre sans validation préalable : une facture envoyée sans visa du maître d'œuvre peut être refusée ou contestée sans recours immédiat.
- Ne pas conserver les preuves : photos non datées, bons de livraison manquants, échanges verbaux non confirmés par écrit.
Bonnes pratiques à mettre en place :
- Centralisez toutes les preuves dans un dossier numérique par situation (photos datées, bons, PV).
- Rapprochez systématiquement les données terrain et les données comptables avant émission.
- Mettez à jour les prix unitaires dès qu'un avenant est signé, sans attendre la situation suivante.
- Définissez clairement les responsabilités : qui relève les quantités, qui prépare la situation, qui suit la validation.
Un état d'avancement structuré et daté, poste par poste, réduit les erreurs entre terrain et facturation et accélère la validation par le maître d'œuvre.
Exemple chiffré et modèle de facture de situation (France)
Cas pratique complet : chantier de rénovation d'un appartement, deux lots.
Lot 1 — Maçonnerie : démolition de cloisons, PU = 35 €/m², Q contractuelle = 80 m², Qr à fin avril = 60 m². Montant cumulé lot 1 = 35 × 60 = 2 100 € HT.
Lot 2 — Fourniture et pose de carrelage : PU = 55 €/m², Q contractuelle = 120 m², Qr = 40 m². Montant cumulé lot 2 = 55 × 40 = 2 200 € HT.
Montant cumulé total = 4 300 € HT. Cumul facturé situation n° 1 = 1 800 € HT. Montant à facturer (situation n° 2) = 4 300 − 1 800 = 2 500 € HT. Net à payer avant TVA = 2 375 € HT. Total TTC = 2 612,50 €.
Checklist de validation à joindre à chaque situation :
- Photos datées par poste (avant/après)
- Bons de livraison des matériaux correspondants
- Relevé de métrés signé par le chef de chantier
- Référence à la situation précédente et cumul facturé
- Visa ou accusé de réception du maître d'œuvre
Pour les marchés publics, intégrez la situation au flux Chorus Pro dès la validation du visa. Pour les marchés privés, un fichier structuré (tableur ou logiciel de facturation BTP) facilite l'intégration à la facturation électronique obligatoire à partir de 2026. En cas d'avenant, créez une ligne distincte dans le bordereau plutôt que de modifier les postes existants : la traçabilité en dépend.
Le point de vue de Hephir sur la gestion des situations de travaux
La situation de travaux est souvent traitée comme une formalité administrative. C'est une erreur de perspective. Sur les chantiers de rénovation coordonnés, c'est précisément ce document qui révèle les décalages entre ce qui a été prévu et ce qui a été réalisé, parfois avant même que le chef de chantier ne les signale verbalement.
Chez Hephir, la coordination de chantier en Île-de-France inclut une vérification poste par poste des situations émises par les entreprises partenaires. Non pas pour contrôler, mais pour aligner : un écart détecté tôt se règle en quelques échanges ; détecté en fin de chantier, il devient un litige. Sur les projets multi-lots, cette vérification croisée entre les lots évite les doubles facturations et les oublis de déduction.
Le cas d'usage le plus fréquent : une rénovation d'appartement avec trois corps de métier intervenant en séquence. Sans suivi structuré des situations, le maître d'ouvrage perd le fil des paiements intermédiaires et l'entrepreneur risque de facturer sur des quantités non encore réalisées. Avec un reporting clair, chaque partie sait exactement où en est le chantier, financièrement et physiquement.
Hephir coordonne et vérifie vos situations de travaux en Île-de-France
Gérer les situations de travaux prend du temps et expose à des erreurs coûteuses quand la coordination entre terrain et comptabilité n'est pas structurée.

Hephir propose aux particuliers, investisseurs et syndics d'Île-de-France un accompagnement qui couvre précisément ce point : sélection d'entreprises vérifiées, vérification des devis poste par poste, suivi de l'avancement et reporting des situations tout au long du chantier. Résultat concret : moins de litiges sur les quantités facturées, des paiements qui s'enchaînent sans blocage et une trésorerie préservée pour toutes les parties.
Pour un projet à Paris ou en Île-de-France, déposez votre projet sur Hephir ou demandez une estimation gratuite en 24 h pour voir comment la coordination structurée change le déroulement d'un chantier.
